舞台ゲネプロの進行表:本番を成功させるタイムスケジュールの作り方
ゲネプロの進行表は、単なる予定表ではない。本番と同じ状態で行う最終総稽古を、安全に、時間内に、全セクションが同じ認識で進めるための設計図だ。…
特に小劇場では、仕込み時間が足りない。楽屋が狭い。転換スタッフが少ない。開場時刻は動かせない。終演後には会場完全撤収の時間がある。どこか一つを詰めすぎると、照明の確認が削られ、音響のきっかけが曖昧になり、出演者の出入りまで崩れる。
ゲネプロのタイムスケジュールは、空いている時間を埋めて作るものではない。動かせない時刻を先に置き、必要な確認と休憩を残し、遅れを吸収する余白を組み込んで初めて機能する。
進行表の目的は、予定をきれいに並べることではない。遅れたときに、どこを守り、どこを動かすか判断できる状態を作ることだ。
ゲネプロ進行表は「全員が同じ時計を見る」ための資料
ゲネプロは、台本を最後まで通すだけの稽古ではない。衣裳、メイク、照明、音響、舞台装置、映像を本番と同じ状態にして、各セクションの動きを一つの時間軸に乗せる。
役者は出番を待つ。音響はキューを出す。照明は明かりを変える。舞台スタッフは転換を行う。制作は開場と終演後の導線を管理する。これらが別々に動けば、舞台はすぐに止まる。
進行表に必要なのは、次の情報だ。
- 現在の時刻、または開始からの経過時間
- 演目名、場面、幕やシーンの区切り
- 出演者の出入り
- 舞台装置や小道具の転換
- 照明、音響、映像のきっかけ
- 休憩、食事、衣裳替えの時間
- 安全確認の内容
- 各セクションの担当者
- 遅れが出た場合の判断基準
- 開場時刻と会場完全撤収時刻
資料の形式は、劇団や劇場によって異なる。紙で運用する現場もある。表計算ソフトや共有表を使う現場もある。決まった全国共通の様式があるわけではない。
ただし、書かれている情報の役割は変わらない。誰が、いつ、何をするか。次に何が起きるか。どの作業が終わらなければ先へ進めないか。この三つが見えれば、進行表は現場で使える。
ゲネプロと通常の通し稽古は違う
通常の通し稽古では、途中で止めることがある。衣裳替えを省略することもある。照明や音響を簡略化することもある。
ゲネプロでは、本番の条件をできるだけ再現する。出演者は本番用の衣裳とメイクで舞台に立つ。照明は本番の明かりを使う。音響は本番の音源と音量で進める。舞台装置、小道具、映像も本番仕様にする。
だから、ゲネプロの進行表には「通し稽古」とだけ書いてはいけない。準備、確認、通し、修正、再確認まで含めて管理する必要がある。
例えば、次の二つは別の作業だ。
- 全編を止めずに通す
- 通し後に照明や音響の問題を確認する
通しが終わった時点で、ゲネプロが終わるわけではない。問題が出ることを前提に、確認の時間を残す。これが本番事故を減らす。
作成前に揃える情報は五つある
進行表を先に作り始めると、後から条件が増えて崩れる。最初に資料を集める。舞台監督や制作が中心になり、演出、各技術セクション、出演者の情報を一つにまとめる。
1. 台本と演出プラン
台本には、場面転換、出演者の出入り、音のきっかけ、照明の変化が含まれている。演出プランには、実際の上演で必要になる間や動作が含まれる。
台本上では数行の場面転換でも、現場では椅子を二脚動かすだけで終わるとは限らない。小道具を回収し、出演者を袖に通し、照明を切り替え、音響の再生を確認する必要がある。
進行表を作る前に、台本へ次の印を付けておくとよい。
- 出演者が舞台へ入る箇所
- 出演者が舞台から出る箇所
- 小道具を出す、置く、回収する箇所
- 舞台装置を動かす箇所
- 照明の変化がある箇所
- 音響や映像の再生箇所
- 暗転中に作業する箇所
- 安全確認が必要な箇所
この作業をしないまま時間だけを並べると、後で進行表と台本の間にずれが出る。ずれは、袖で最初に発見される。
2. 舞台図面と実際の導線
舞台図面には、舞台の寸法、客席との位置関係、袖、搬入口、楽屋、音響卓、照明卓などを記載する。
しかし、図面だけでは導線の問題は見えにくい。実際には、次のような小さな条件が転換時間を左右する。
- 椅子を置く位置までの距離
- 暗転中に通れる幅
- 袖幕と装置の間隔
- 出演者と転換スタッフが交差する場所
- 小道具を置く棚の高さ
- 楽屋から舞台袖までの移動時間
- 衣裳替えを行う場所と人数
- 非常口や客席通路をふさがない配置
舞台上の通路幅が数十ミリ変わるだけで、装置を持ったスタッフの肩が当たることがある。小道具の置き場が袖の奥に移動しただけで、出番前の取り出しが間に合わなくなる。
進行表には作業名だけでなく、導線上の注意も残す。「椅子転換」では足りない。「上手袖から椅子二脚。出演者の退場と交差」と書く。これだけで、担当者の判断が早くなる。
3. 出演者リストと役割分担
出演者の出入りを記録するだけでは不十分だ。誰がいつ舞台袖にいて、誰が衣裳替えに入り、誰が小道具を受け取るかまで決める。
小劇場では、出演者が転換を兼ねることも多い。制作が受付に入り、舞台スタッフが客席整理を担当することもある。役割を兼任する場合は、時間の重なりを必ず確認する。
次のような重複は危険だ。
- 出演直前の出演者が転換担当になっている
- 音響操作を担当する人が受付にも入っている
- 照明卓の担当者が舞台袖の安全確認を兼ねている
- 衣裳替えの時間と小道具回収の時間が重なっている
- 舞台監督が開場対応と本番進行を同時に行っている
担当者が一人しかいない場合、予定が重なっていなくても、移動時間が必要になる。担当欄には役職だけでなく、実際に動く人の名前を入れておくと安心だ。
4. 会場の使用可能時間
会場を使える時間には、いくつかの境目がある。
- 搬入開始
- 仕込み開始
- 音響、照明の確認開始
- 場当たり開始
- ゲネプロ開始
- 開場
- 開演
- 終演
- バラシ開始
- 会場完全撤収
この中で、特に動かしてはいけないのが開場時間と会場完全撤収時間だ。
開場時刻を遅らせれば、観客の入場導線に影響する。完全撤収時刻を超えれば、劇場や施設との取り決めに関わる。ゲネプロの途中で問題が起きても、この二つの時刻は簡単に動かせない。
進行表は、ゲネプロ開始時刻から作るのではなく、まず会場完全撤収時刻から逆算する。次に開場時刻を固定する。最後に、その間へ必要な作業を置く。
5. 連絡手段と判断者
ゲネプロ中に問題が起きたとき、誰が止めるのかを決めておく。
進行を止める判断を出演者がするのか、舞台監督がするのか。音響の不具合を技術担当がその場で修正するのか、通し後に回すのか。演出確認をどの段階で入れるのか。
判断者が不明だと、全員が遠慮して時間だけが過ぎる。
進行表の冒頭か末尾に、次の内容を記載しておく。
- 進行の責任者
- 技術上の停止判断をする担当者
- 安全上の停止判断をする担当者
- 修正内容を記録する担当者
- 休憩や開始時刻を変更する連絡担当
- 本番進行へ反映する最終決定者
これは権限を集中させるためではない。現場の迷いを減らすためだ。
ゲネプロのタイムスケジュールは分単位で組む
進行表の時間軸は、分単位で作成する。場面転換や音響のきっかけが細かい場合は、秒単位の記録を台本やキュー表に分ける。
一枚の進行表にすべてを書き込むと、文字が小さくなり、現場で読めなくなる。大きな時間の流れは進行表で管理し、照明や音響の細部は各セクションの資料で管理する。
先に固定時刻を置く
時間軸を作る順番は、次の通りだ。
1. 会場完全撤収時刻を記入する
2. 開場時刻を記入する
3. 開演時刻と終演予定時刻を記入する
4. ゲネプロ開始時刻を記入する
5. 休憩、昼食、食事の時間を確保する
6. 通し稽古と確認作業を配置する
7. 各セクションの準備を入れる
8. 転換や衣裳替えの所要時間を記入する
9. 遅れを吸収する余裕時間を置く
10. 担当者と安全確認を記載する
最初から場面ごとの細かい作業を書くと、固定時刻に近づいたところで破綻する。先に動かせない枠を置く。これが基本だ。
例えば、開場が午後六時、会場完全撤収が午後十時だとする。この場合、午後六時以降に大きな修正時間を置くことはできない。観客が入っているからだ。
ゲネプロを午後一時から始めるなら、通し稽古だけでなく、準備、休憩、修正、再確認、開場前の客席確認まで含めて午後六時までに収める。午後五時五十分まで舞台上で修正している状態は、開場時刻を守る進行とは言えない。
時間を三つの層に分ける
ゲネプロの作業時間は、次の三層に分けると整理しやすい。
準備時間
衣裳、メイク、舞台装置、小道具、音響、照明を本番状態にする時間だ。
ここには、機材を置く時間だけでなく、動作確認の時間も含める。マイクを出すだけなら短くても、実際に出演者が持って動くなら、衣裳との干渉まで見る必要がある。
通し時間
本番と同じ流れで、できるだけ止めずに進める時間だ。
通し中に出た問題は、すぐに全部解決しようとしない。安全に関わる問題と、演出上の確認が必要な問題を分ける。音源の再生位置の間違いなど、本番に直結するものは優先する。演出の細かな間は、通し後にまとめて確認する。
修正・再確認時間
通しで見つかった問題を直し、必要な部分だけを再度確認する時間だ。
この時間がない進行表は、問題を発見するだけで終わる。照明の明かりが変わる、音響のキューがずれる、転換の導線がぶつかる。見つけることはできても、直す時間がなければ本番には持ち越される。
進行表の基本形

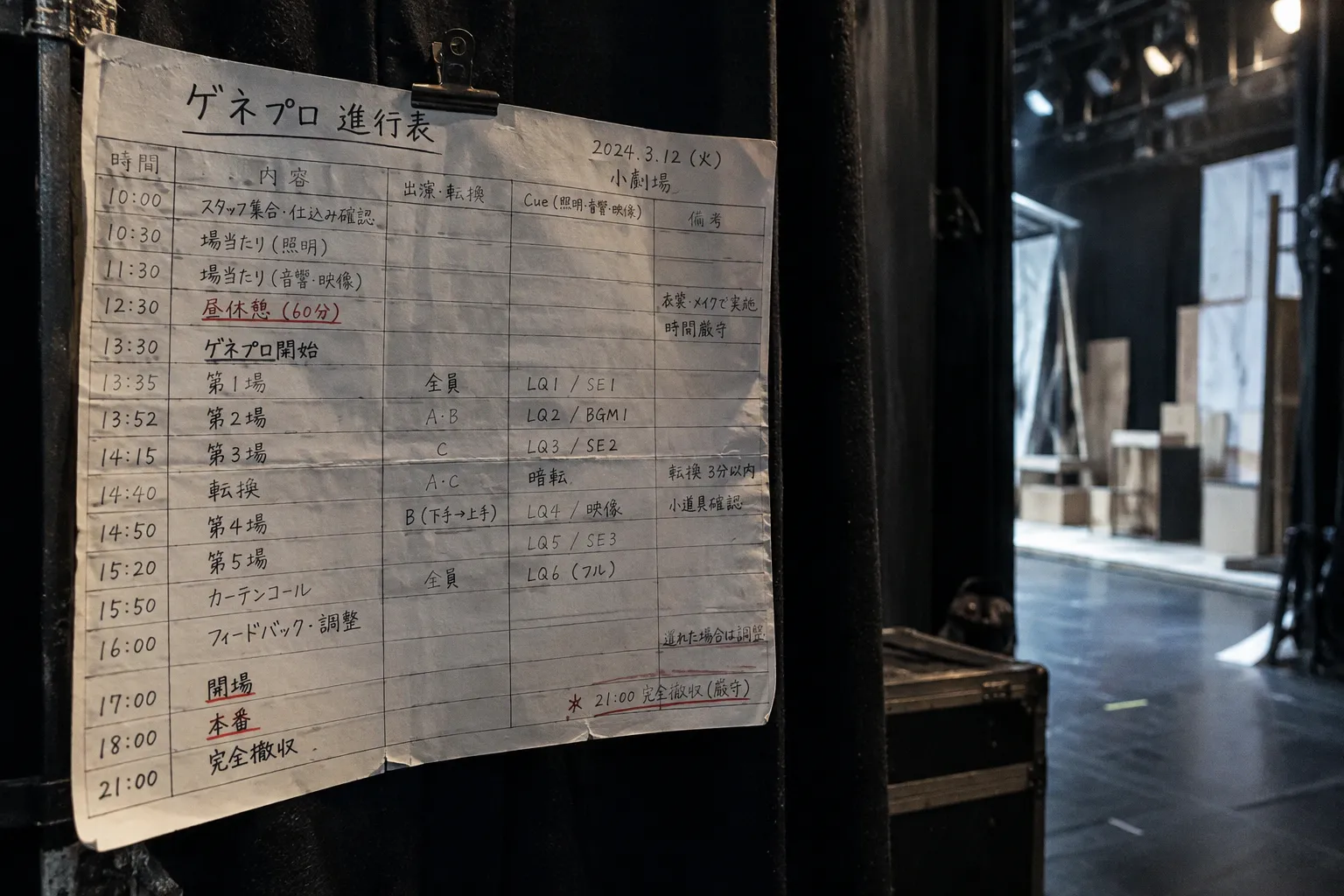

実務では、次のような列を用意しておくと扱いやすい。
| 時間 | 区分 | 内容 | 出演者・担当 | 技術キュー | 注意事項 |
|---|---|---|---|---|---|
| 09:00 | 準備 | 舞台上の装置確認 | 舞台スタッフ | 作業灯 | 客席通路を確保 |
| 09:30 | 技術確認 | 音響・照明の動作確認 | 音響・照明 | 各キュー確認 | 電源とケーブルを確認 |
| 10:30 | 場当たり | 第一場の動線確認 | 出演者・舞台 | 明かり合わせ | 出入りを優先 |
| 12:00 | 休憩 | 昼食 | 全員 | なし | 再集合時刻を明記 |
| 13:00 | 通し | 本番状態で進行 | 全員 | 本番キュー | 原則として止めない |
| 15:00 | 修正 | 問題箇所を確認 | 該当者 | 再生・再点灯 | 優先順位を付ける |
| 16:00 | 再確認 | 転換と終盤を確認 | 各担当 | 必要箇所のみ | 開場準備を並行 |
| 17:00 | 開場準備 | 客席・受付確認 | 制作・劇場 | 開場キュー | 舞台上の作業を終了 |
| 18:00 | 開場 | 観客受け入れ | 制作 | 開場音 | 客席導線を確認 |
これは一例だ。上演時間、会場の使用条件、作品の転換数によって変わる。大切なのは、準備から開場までを一続きにしないことだ。作業の区切りと責任者を置く。
バッファーは空白ではなく、事故を吸収する時間
進行表に余裕時間を入れると、作業が遅く見える。現場では逆だ。余裕時間がない進行表は、最初の遅れを最後まで引きずる。
音響の確認が五分延びる。衣裳替えに一人分の確認が追加される。舞台装置のキャスターが客席側へ寄っている。照明の明かりが一つだけ合わない。こうした問題は、ゲネプロでは珍しくない。
本番と同じ状態にするほど、確認項目は増える。だからバッファーを置く。
バッファーを置く位置
余裕時間は、どこにでも入れればよいわけではない。次のような場所に置くと機能しやすい。
大きな作業の直後
仕込みや場当たりの直後には、予定外の修正が出やすい。装置を動かした後、照明の当たり方が変わる。音響確認の後、客席で聞こえ方を調整する必要が出る。
作業の直後に少し余白を置くと、次の工程へ問題を持ち越しにくい。
通し稽古の後
通し稽古の後は、問題を整理する時間が必要だ。演出、舞台監督、照明、音響、出演者がそれぞれ別の問題を見つけている。
まず修正項目を並べる。次に、本番の安全と進行に直結するものから処理する。通し直後から全員が同時に動くと、優先順位が崩れる。
開場前
開場直前の時間は、単なる待機時間ではない。客席、受付、舞台袖、楽屋、非常口、客席通路を最終確認する時間だ。
開場直前まで舞台上で修正を続けると、客席へ出すべき情報が揃わない。少なくとも、開場準備へ切り替える時刻を進行表に明記しておく。
休憩を削らない
休憩は、疲労回復だけのためにあるのではない。進行を安定させるためにある。
出演者は衣裳やメイクを直す。舞台スタッフは装置や小道具を点検する。音響と照明は記録を整理する。制作は受付や客席の準備を確認する。
休憩を削ると、次の作業の精度が落ちる。特にゲネプロでは、後半ほど判断が鈍る。五分の遅れを取り戻すために休憩を削り、その結果として転換ミスが出れば、取り戻した時間以上に失う。
進行表には、休憩の開始だけでなく、再集合時刻を書く。
- 休憩開始
- 再集合
- 舞台復帰
- 次の確認開始
「休憩」とだけ書くと、戻る時刻が人によってずれる。これが現場を遅らせる。
遅れが出たときは、削る順番を決めておく
ゲネプロが予定より遅れた場合、すべてを短縮してはいけない。削る作業と削ってはいけない作業を分ける。
削ってはいけないもの
- 安全確認
- 開場前の客席確認
- 出演者の出入りに関する確認
- 舞台装置の転換確認
- 音響や照明の本番キュー確認
- 会場完全撤収に必要な作業
- 休憩を完全になくすこと
安全確認を省略すると、問題が本番中に出る。開場前の確認を削ると、観客が入った後にスタッフが走ることになる。どちらも避ける。
短縮できるもの
- すでに確認済みの場面の再演
- 同じ構造の転換を何度も繰り返すこと
- 演出上の細かな意見交換
- 個別の説明を全員で聞く時間
- 台本に残すだけで済む軽微な修正
- 各セクションで重複している報告
通し後の確認では、問題を三つに分けると判断しやすい。
1. 本番前に必ず直すもの
2. 本番前に動作だけ確認するもの
3. 本番後や次回稽古へ回せるもの
例えば、装置の固定が甘いなら、最優先で直す。音響の再生開始位置がずれているなら、実際のキューを再確認する。演技の間を一秒短くするかどうかは、他の作業との兼ね合いで判断する。
全部を同じ重さで扱わない。これが進行管理の基本だ。
役割分担は「担当」ではなく「受け渡し」で書く
舞台ゲネプロの役割分担では、担当者の名前を並べるだけでは足りない。作業がどこからどこへ渡るかを書く。
例えば、椅子を出す場面なら、次のような流れになる。
- 前の場面で小道具担当が椅子を袖へ移動する
- 舞台転換担当が所定位置まで運ぶ
- 舞台監督が位置を確認する
- 出演者が舞台へ入る
- 終了後に別の担当者が回収する
この受け渡しが曖昧だと、椅子が袖に残る。担当者は「誰かが出すと思っていた」となる。問題は技術ではなく、情報の切れ目で起きる。
進行表には、次の欄を設けておくとよい。
| 作業 | 準備担当 | 実行担当 | 確認担当 | 完了の合図 |
|---|---|---|---|---|
| 小道具の配置 | 小道具担当 | 転換担当 | 舞台監督 | 位置確認 |
| 音源再生 | 音響担当 | 音響担当 | 舞台監督 | 再生終了 |
| 衣裳替え | 衣裳担当 | 出演者 | 制作または舞台監督 | 袖待機 |
| 客席開場 | 制作 | 受付担当 | 制作責任者 | 開場連絡 |
「担当者」と「完了を確認する人」は同じとは限らない。別の役割として記録しておく。
出演者の待機位置を決める
出演者の出入りが多い作品では、待機位置を決めるだけで進行が安定する。
- 上手袖で待つ
- 下手袖で待つ
- 楽屋で待機し、合図で移動する
- 舞台袖には入らず、客席側の通路を使う
- 衣裳替え後、誰が最終確認を行うか
袖が狭い小劇場では、複数人が同じ場所で待機できないことがある。装置の横に人が立つと、転換の導線がふさがる。出番の順番だけでなく、待機場所まで進行表に書く。
技術キューは進行表と別資料で管理する
照明、音響、映像のキューは、進行表へすべて詰め込むと読みにくくなる。進行表には大きなきっかけを記載し、細部は各セクションのキュー表へ分ける。
照明
照明では、明かりの変化だけでなく、暗転中の作業との関係を見る。
- 暗転の長さ
- 転換に必要な時間
- 出演者の移動
- 装置の影
- 客席へ光が漏れる箇所
- フォローの受け渡し
- 明かりが戻る時点
暗転が十秒あっても、舞台上で装置を大きく動かすなら短い場合がある。逆に、暗転中に作業がなければ、確認の時間として使える。
音響
音響では、音源の再生開始位置と停止位置を明確にする。
- どの台詞や動作がきっかけか
- 音源はどこから始めるか
- 音量をどのように変えるか
- 次の音源と重なるか
- 舞台上の生音を邪魔しないか
- マイクの受け渡しがあるか
「場面転換で音」と書くより、「暗転開始で音源三を再生。次の台詞前に下げる」と書いた方が、担当者は動きやすい。
舞台装置と小道具
装置や小道具は、存在場所を管理する。
- 仕込み前の置き場所
- 舞台上の使用位置
- 退避場所
- 回収後の保管場所
- 次に使う場面
- 担当者
- 破損時の代替品
小道具は、使った後に元の場所へ戻るとは限らない。次の場面で別の出演者が使うなら、受け渡しまで決める。
一点の小道具を失うと、出演者の動作、音響のきっかけ、照明の変化まで連鎖して崩れることがある。小さい道具ほど記録する。これが現場を救う。
進行表は一度作って終わりではない
初稿の進行表は、必ず現場で修正される。場当たりで導線が変わる。通しで転換時間が変わる。出演者の衣裳替えが想定より長い。音響キューの位置が台本上の表記とずれる。
修正のたびに、紙の進行表と各セクションの資料が別々に更新されると危険だ。変更箇所を一つの記録へ集める。
修正履歴を残す
修正箇所には、次の内容を記録する。
- 修正した時刻
- 修正内容
- 決定した人
- 反映する資料
- 次に確認する時刻
- 本番用資料へ反映済みかどうか
例えば、音響のキュー位置を変更した場合、音響表だけ直してはいけない。台本、進行表、舞台監督のキュー、出演者の動作も確認する。
変更は一つの資料にだけ起きるのではない。関連する資料へ反映して初めて変更が完了する。
共有する資料を分ける
全員へ同じ細かさの資料を渡す必要はない。むしろ、情報が多すぎると読まれない。
- 全員向けの進行表
- 舞台スタッフ向けの転換表
- 照明担当向けの照明キュー表
- 音響担当向けの音響キュー表
- 出演者向けの出入りと待機表
- 制作向けの開場・受付・客席導線表
全員向けの進行表には、全体の時間軸と重要な注意事項を書く。各担当の資料には、必要な細部を書く。
共有時には、最新版の番号や更新時刻を入れておくと安心だ。「最新版」とだけ書くと、古い資料が残ったときに判別できない。
小劇場で起きやすい遅れと対処
小劇場のゲネプロでは、時間を押す原因がある程度決まっている。
転換の担当者が足りない
出演者が転換を兼ねる場合、出番との重なりが起きやすい。対策は、転換の作業を細かく分けることだ。
一人で装置を運ぶのではなく、次のように分ける。
- 装置を袖まで運ぶ人
- 舞台上へ出す人
- 位置を合わせる人
- 小道具を置く人
- 完了を確認する人
人員が増やせない場合は、作業そのものを減らす。舞台上で使う装置を袖に積むのではなく、別の場面で使う位置へ近づけておく。小道具を場面ごとに箱へ分ける。箱の蓋に場面名を書く。数十秒の短縮でも、複数回重なると大きい。
衣裳替えが間に合わない
衣裳替えは、衣裳の着脱だけで考えてはいけない。靴、髪、マイク、小道具、汗の処理まで含める。
進行表には、次を分けて記載する。
- 舞台から出る時刻
- 衣裳替え開始
- メイクや髪の修正
- 小道具の受け取り
- 舞台袖への移動
- 待機完了
衣裳担当が確認する場合、出演者が待機位置へ着いた時点で完了とする。衣裳を着ただけでは、出番の準備が終わっていない。
音響や映像の確認が後ろへずれる
音響や映像は、舞台上の作業に押されやすい。しかし、再生機器や信号経路の確認は後回しにすると危険だ。
特に映像を使う場合、会場の明るさ、投影位置、ケーブルの導線、客席からの見え方を確認する必要がある。音響も、卓上で再生できるだけでは足りない。実際の舞台と客席で聞く。
確認時間が足りない場合は、全編をやり直すのではなく、問題のあるキューを抜き出して確認する。ただし、本番前には一度、全体の流れでキューが連続する状態も見る。
開場準備が最後に残る
ゲネプロの遅れを最後まで持ち越すと、開場準備が圧迫される。
開場前には、次のような作業がある。
- 客席の椅子と通路の確認
- 受付の設置
- 当日配布物の準備
- 案内表示の設置
- 舞台袖から客席へ漏れる音や光の確認
- 非常口や避難経路の確認
- トイレや劇場設備の案内確認
- 出演者、スタッフの配置確認
これらを開場直前に始めるのでは遅い。ゲネプロの進行表に、舞台作業を終える時刻を置く。制作が開場準備へ移るタイミングも、技術セクションへ共有する。
ゲネプロ前夜に資料をもう一度開く
進行表は、印刷して配布した瞬間に完成するわけではない。ゲネプロ前日に、もう一度同じ場所で全員が資料を広げる時間を作ると、見落としが見つかる。
時間軸全体では、ゲネプロ開始から開場準備までに何分の余裕が残っているかを確認する。余裕が意図して置かれたものか、それとも何かの作業で埋まってしまった箇所がないかを、舞台監督と制作で照合する。開場時刻と会場完全撤収時刻が動かない前提で、必要な作業が収まっているかを見直す。分単位で見直すと、数分のずれが積み重なって初めて見える場所がある。
出演者については、出番と転換作業の重なりを中心に確認する。衣裳替えに十分な時間が確保されているか、転換スタッフと出演者の導線が交差する箇所がないか、複数の役割を兼任している人が時間帯の途中で孤立していないか。ゲネプロ前に確認しておけば、袖で慌てる場面が減る。出番直前の転換や、複数の役割を一人で抱え込んでいる箇所は、当日の流れを実際に通してみる必要がある。
舞台装置と小道具は、使用前の置き場所、使用後の回収、次の使用場面への受け渡しが記録されているかを確認する。一つでも所在が不明確な道具があれば、出演者の動作だけでなく、音響のきっかけや照明の変化まで影響が広がる。キャストとスタッフが同じ資料で動線を確認しておくと、現場での判断が早くなる。
照明と音響は、きっかけとなる台詞や動作、暗転などの合図が台本の記述と一致しているかを確認する。修正した箇所は、進行表、台本、各セクションの資料、舞台監督のキュー表、出演者の立ち位置まで反映されているかを見る。一つの資料だけ直して他を更新し忘れることは、現場で意外と起きる。本番と同じ状態で一度は連続して通したか、再生位置と停止位置が客席で機能しているかも確認しておく。
開場準備と撤収は、制作が主導で逆算できる状態になっているかを確認する。開場時刻までに必要な作業が時間軸上に並び、各担当者の名前まで入っているか。終演後の装置、機材、小道具の戻し先が決まっているか、会場完全撤収までの流れに余裕があるか。受付の設置、当日配布物の準備、客席導線の確認、非常口の最終チェックが、漏れなく組み込まれているかを見る。
こうした確認は、舞台監督、制作、演出、各技術担当が同じ場所で同じ資料を広げて行う。一人で画面を見ながら見直すより、同じ目を通した方が発見が多い。ゲネプロ前日の夜、あるいはゲネプロ開始直前。短い時間でも、こうした共有が入ると進行表の精度が変わる。
進行表は、現場を管理するための道具だ。しかし、紙一枚ですべてが解決するわけではない。台本、舞台図面、役割分担、各セクションのキュー表が同じ時間軸でつながっていることが必要になる。
ゲネプロで見つかった問題を、失敗として扱わないことも大切だ。ゲネプロは問題を発見するためにある。ただし、発見した問題を記録し、優先順位を付け、修正し、再確認するところまで進める。そこで初めて、ゲネプロが本番の安全へつながる。
開場時刻と会場完全撤収時刻は動かさない。分単位で時間を置く。休憩を残す。バッファーを入れる。担当者と受け渡しを書く。これだけで、進行表の精度は大きく変わる。
舞台の熱量は、舞台上だけで生まれるものではない。袖で次の出演者が待ち、音響がきっかけを取り、照明が明かりを渡し、転換スタッフが数百ミリの位置を合わせる。その積み重ねが、客席から見える一瞬を支えている。
本番を成功させる進行表とは、予定を詰め込んだ表ではない。全員が次の動きを理解し、遅れたときにも安全と開場を守れる表だ。これを作っておくと、現場は静かに強くなる。
