小劇場の舞台美術製作:台本読解・模型作りから小屋入り建て込みまでの全手順
小劇場の舞台美術は、きれいなセットを作って終わりではありません。台本に書かれた空間を読み解き、演出家のイメージを形にし、限られた予算と搬入口の寸法に収め、短い小屋入り時間で安全に建て込む。舞台上に見えているのは、その長い工程の最後の一部分です。…
とくに50〜80席規模の小劇場では、舞台美術の材料費だけで使える金額が限られます。目安は3万円〜10万円程度。しかも劇場によっては、本番前日の1日だけで搬入、大道具の建て込み、照明・音響の仕込み、客席づくり、場当たりまで進めます。小劇場の舞台美術建て込み工程は、アイデアと体力だけでは走り切れません。最初の読解、模型、図面、搬入計画が、そのまま本番の安定感につながります。
この記事では、劇団の舞台セット準備がどのように進むのか、台本を開いた最初の段階から、ゲネプロ、初日直前の色直しまでを一気に追います。舞台美術を担当する人だけでなく、演出、制作、舞台監督、出演者が知っておきたい現場のタイムラインです。
1. 台本読解から始まる舞台美術プラン
セットを考える前に、台本の空間を読む
舞台美術の出発点は、木材や壁パネルではありません。台本です。
まず読むのは、場所の説明だけではありません。登場人物がどこから入り、どこで立ち止まり、何を隠し、何を見せるのか。椅子に座るのか、床に崩れるのか。扉は実際に開く必要があるのか。舞台上の物が、物語の中でどんな役割を持っているのか。そこまで拾っていきます。
たとえば台本に「古い部屋」と書かれていても、必要なのがリアルな室内とは限りません。壁の一部だけで時間の経過を見せるのか、中央の机を人物同士の距離の象徴にするのか、何もない床面を残して身体の動きを際立たせるのか。演出の方向によって、同じ一行から生まれる舞台は大きく変わります。
舞台美術の初期打ち合わせでは、次のような項目を整理すると、話が早くなります。
- 舞台上で必ず必要になる家具や道具は何か
- 出演者が触れる、座る、持ち上げるセットはどれか
- 転換がある場合、誰が、何秒程度で動かすのか
- 入口や出口をどこに置くと、俳優の動線が自然になるか
- 客席から見せたい面と、あえて見せない面はどこか
- 照明を受けたとき、影や反射が演出の邪魔をしないか
- 音響効果や生演奏のために、床や壁へどんな条件が必要か
ここで舞台美術だけを単独で決めると、後から照明や音響との衝突が起きます。壁パネルを置いたら照明の光が遮られた。机の位置を変えたらマイクの音が拾いにくくなった。客席を増やしたら大道具の搬出経路が消えた。小劇場では、数十センチの違いがそのまま演出上の制約になります。

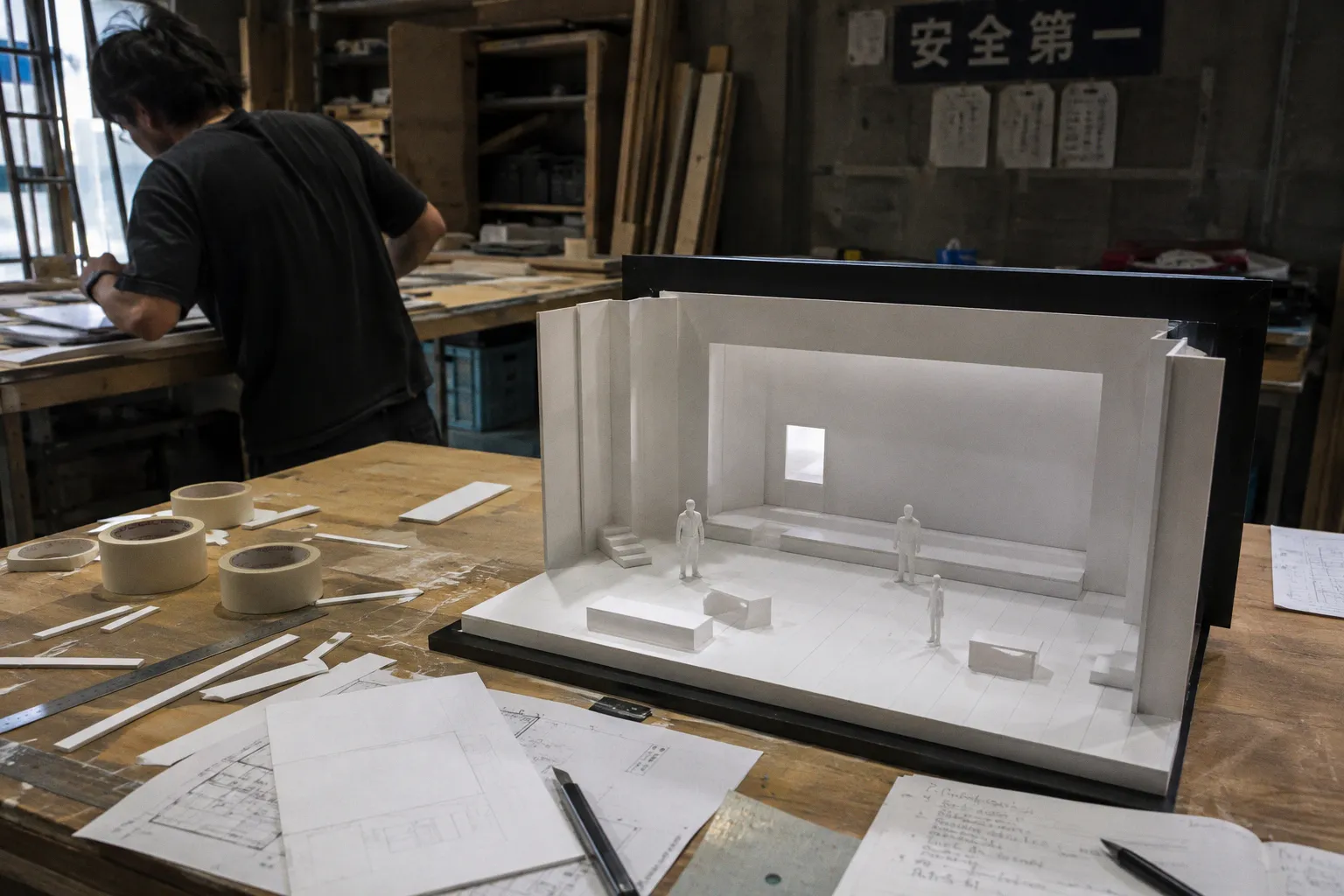

白模型は、完成予想図ではなく会議の道具
初期プランでは、スチレンボードなどを使って白模型を作ります。標準的な縮尺は1/30〜1/50。細部まで塗り込んだミニチュアではなく、壁、床、段差、扉、家具の位置を立体で確認するための模型です。
模型の役割は、見栄えのよい完成イメージを披露することではありません。演出家や各テクニカルスタッフが、同じ空間を見ながら判断するための共通言語です。
平面図だけでは、奥行きや圧迫感はつかみにくいものです。ところが模型なら、壁が客席側へどれだけ迫るのか、俳優が中央に立ったときに空間がどう見えるのか、舞台の奥にどれほど余白が残るのかを短時間で共有できます。
模型を使った打ち合わせでは、次の順番で確認すると進行が安定します。
1. 舞台全体の外形を決める
舞台の幅、奥行き、高さ、客席との距離を置き、まず空間の大きさを把握します。
2. 俳優の動線を置く
出入口、立ち位置、座る場所、対面する場所を確認します。セットを置いた結果、演技の動きが狭くなっていないかを見ます。
3. 転換と道具の出し入れを確認する
椅子や机を動かす場合、舞台袖や客席側に一時置きする場所が必要です。模型上で動かせても、実寸では人が持って歩けないことがあります。
4. 照明・音響の条件を重ねる
壁の高さ、吊り物、反射面、機材の置き場所を確認します。舞台美術の完成後に照明を合わせるのではなく、早い段階から同じ図面で考えます。
5. 劇場へ持ち込める形に分解する
ひとつの大きな壁ではなく、いくつかのパネルに分ける。脚を外せる机にする。床面を複数の平台で構成する。模型は搬入計画の最初の検討にもなります。
白模型の価値は、舞台を小さく再現することではなく、作る前に失敗を発見できること。現場で切るより、模型の段階で直すほうが速く、安い。
図面に落とすと、イメージが工程になる
模型で方向性が決まったら、発注や製作に使える図面へ落とし込みます。ここで必要なのは、見た目の正面図だけではありません。
大道具を作る場合は、正面、側面、平面から寸法を確認できるようにします。壁パネルなら、パネル本体の寸法、補強材の位置、接合方法、固定のための部材まで決めます。家具なら、実際に座れる高さか、扉や引き出しが動くか、持ち運びのために分解できるかを詰めます。
図面の段階で曖昧な部分が残ると、製作現場で判断が分かれます。「この面は客席から見えないから簡略化する」「ここは俳優が触るので強度を優先する」といった情報も、担当者間で共有できるようにしておくと安心です。
舞台美術製作は、作品の印象を決めるデザイン作業であると同時に、限られた時間で組み立てるための設計作業でもあります。デザインの美しさと、運びやすさ、直しやすさ、片付けやすさ。その四つを同時に成立させるのが、小劇場の腕の見せどころです。
2. 劇場下見で確認すること
平面図だけでは搬入できない
舞台美術の打ち合わせで見落とされやすいのが、劇場下見です。
図面上では収まるセットでも、搬入口を通らなければ劇場へ入れられません。確認するのは舞台の間口や奥行きだけではなく、搬入口の幅と高さ、廊下の曲がり角、エレベーターの有無、階段の幅、扉の開き方です。
大きな壁パネルを作るとき、製作場所の中では問題なく立てられても、劇場の入口で斜めに回せないことがあります。平台を積んだ台車が廊下を曲がれないこともあります。搬入口の寸法を先に調べておけば、分割寸法や持ち方を設計段階で変更できます。
劇場下見では、次の情報を図面と写真の両方で残しておくと便利です。
- 搬入口の幅、高さ、床から天井までの有効寸法
- 搬入口から舞台までの経路と、途中にある段差
- エレベーターや階段の寸法、使用可能時間
- 舞台の間口、奥行き、高さ
- 舞台袖と backstage にあたる作業スペースの広さ
- 客席を組む位置と、避難経路を妨げない範囲
- 電源、照明機材の吊り位置、音響機材の設置場所
- 釘、ビス、養生材などの使用に関する劇場個別の規定
劇場ごとの使用規則は一律ではありません。釘やビスの使用可否、床や壁の養生方法、機材の吊り込み条件などは、必ず利用する劇場の案内と現地下見で確認します。ここを自己判断で進めると、搬入当日に作業方法を変更することになり、ただでさえ短い仕込み時間が削られます。
客席との距離が舞台の見え方を変える
小劇場では、客席と舞台の距離が近いのが魅力です。俳優の呼吸、靴音、視線の揺れまで届く。その一方で、大道具の粗さやパネルの継ぎ目も見えやすくなります。
遠くから見る前提の大劇場用セットを、そのまま小劇場へ縮小すればよいわけではありません。客席から見える角度が広く、舞台袖やセットの裏側まで視界に入ることがあります。正面だけを整えても、横から見たときに補強材や配線が露出していれば、作品の世界が途切れます。
舞台美術の設計では、客席の中央だけでなく、左右の端に座った観客からどう見えるかも確認します。客席の高さが低い場合、床に置いた小道具が壁に隠れることがあります。逆に段差をつけると、俳優の動きは見やすくなっても、転換や搬出の負担が増します。
ここで活躍するのが、模型を使った視界の確認です。客席位置に目線の高さを合わせ、舞台上の人物とセットの関係を見ます。模型の段階なら、壁を数センチ動かす、段差をなくす、机の向きを変えるといった修正がすぐにできます。
制約は、舞台の個性にもなる
小劇場の狭さや搬入口の小ささは、舞台美術にとって厄介な条件です。ただし、制約を避けるだけではなく、作品の特徴へ変換することもできます。
大きな壁を一枚で建てられないなら、複数のパネルを組み替えて、場面転換の動きそのものを演出にする。客席との距離が近いなら、細部を作り込み、観客が触れられそうな質感を見せる。舞台袖が狭いなら、道具を舞台上に残し、物の配置が時間の経過を示すようにする。
ただし、演出上の工夫と現場の無理は別物です。短時間で組めない構造、人数が足りないと動かせない重量物、固定が不十分なパネルを、雰囲気だけで押し切ることはできません。小劇場の舞台美術では、見た目の大胆さより、実際に建てられるかどうかが最後まで問われます。
3. 予算と材料を組み立てる
50〜80席規模なら、材料費は3万円〜10万円が目安
小劇場公演の舞台美術材料費は、50〜80席規模で3万円〜10万円程度が一般的な目安です。ただし、これは劇場の広さや作品の設計、既存道具の流用、製作人数によって変わります。材料費だけで公演全体の美術費を判断することはできません。
ゼロから大型セットを作る場合は、木材、板材、金物、塗料、キャスター、固定部材、養生材などが必要です。一方、劇団が保管している平台や椅子、建具を使えれば、新たに購入する材料を絞れます。レンタルや中古材の活用も、予算を調整する方法です。
予算を考えるときは、最初に「見せ場」を決めます。舞台全体を均等に作り込もうとすると、材料も作業時間も膨らみます。観客の視線が集まる中央の壁だけ質感を出し、袖側は照明で見え方を整理する。重要な家具は製作し、背景の小物は既存品を組み合わせる。このように優先順位をつけると、限られた費用でも舞台の印象を保てます。
材料の選び方は、見た目より運用まで考える
舞台セットに使う材料は、見栄えだけで決めません。重さ、加工しやすさ、分解のしやすさ、保管場所まで含めて選びます。
たとえば壁パネルは、軽ければ運びやすく、組み立ても速くなります。反対に軽量化しすぎると、固定方法や安定性の検討が必要になります。木材を使う場合は、パネルの大きさだけでなく、補強材を入れる位置や接合部の扱いも製作図面に反映させます。
塗装では、劇場の照明が当たったときの色を想像します。作業場で落ち着いて見えた色が、舞台上では明るく飛ぶことがあります。赤や青など強い色は照明の影響を受けやすく、白や光沢のある面は反射が目立ちやすい。素材の表面が均一か、あえてムラを残すのかも、照明プランとすり合わせます。
舞台美術の材料選びで、見積もりに入れ忘れやすいのが消耗品です。
- 切断や加工に使う替刃、研磨材
- パネルの固定や接合に使う金物
- 床や壁を守る養生材
- 塗装用の刷毛、ローラー、容器
- 搬入用の台車や梱包材
- 本番後の分解、補修、廃棄に必要な資材
一つひとつは小さな金額でも、製作の途中で買い足すと予算の全体像が見えにくくなります。最初から「製作」「搬入」「本番中の補修」「撤去」の四つに分けて材料を洗い出すと、劇団の制作担当とも共有しやすくなります。
既存の道具を使うなら、状態と寸法を確認する
劇団や劇場にある既存の平台、椅子、机、扉などは、コストを抑える強い味方です。ただし、「使えるはず」で計画を進めると、現場で寸法違いが発覚します。
再利用する道具は、実物の幅、高さ、奥行き、重量、傷み具合を確認します。脚がぐらつく、キャスターが固い、塗装が剥がれている、分解できない。そうした状態を把握しないまま舞台プランに組み込むと、補修や代替品の手配が必要になります。
既存道具を使う場合は、次の三段階で整理するとスムーズです。
1. そのまま使えるもの
2. 補修や塗り直しをすれば使えるもの
3. 見た目や強度の都合で使わないもの
模型には、使える道具の寸法を反映させます。舞台美術のデザインを先に決め、あとから手持ちの道具を無理に合わせるのではなく、使える資材を起点にデザインを組み替える。小劇場では、この柔軟さが仕上がりと予算の両方を救います。
4. 台割りと大道具の建て込み
現場では寸法の呼び方が変わる
大道具の製作や建て込みでは、図面に書かれたミリ単位の寸法だけでなく、現場独特の呼び方が使われます。一尺を約30センチとして扱う尺貫法も、そのひとつです。
すべての劇場や劇団で同じ表現が使われるとは限りませんが、現場では「一尺」「半尺」といった言葉が飛び交うことがあります。初めて入るスタッフが戸惑わないよう、打ち合わせでは図面の寸法と現場の呼び方を対応させておくと、指示が伝わりやすくなります。
建て込みでは、まず床面の基点や目地を確認します。その基準をもとに平台を配置する作業が台割りです。舞台上のどこに平台を置くか、段差をどう作るか、壁パネルの位置をどこへ合わせるか。最初の基準がずれると、後のセット全体に誤差が積み重なります。
台割りの段階で確認したいのは、見た目の配置だけではありません。
- 俳優が歩いたときに平台の段差が動かないか
- 転換スタッフが足を入れられる作業スペースがあるか
- 客席側へ張り出しすぎていないか
- 壁パネルや家具の重量が一箇所に偏っていないか
- 照明ケーブルや音響ケーブルの通り道を塞いでいないか
舞台上の数センチのズレは、壁の接合、扉の開閉、俳優の立ち位置に影響します。建て込みの序盤で基点を共有し、全員が同じ場所を基準に作業することが、最速の近道です。
壁パネルは立てるだけでは終わらない
壁パネルを組むときは、パネル同士の接合と、倒れないための固定を考えます。人形と呼ばれる支持器具やウェイトを使って支えながら、全体の垂直や位置を調整します。
ここで大切なのは、パネルの表側だけを見て仕上がりを判断しないことです。客席側からはきれいに見えても、裏側の支持が弱ければ、俳優や転換スタッフが触れたときに揺れます。扉の開閉、机の接触、衣裳や小道具の引っかかりなど、本番中には予想外の力がかかります。
固定方法や使用できる部材は、劇場の規定やセットの構造によって変わります。あらかじめ用意した方法が現場で使えない場合もあるため、代替案を準備しておくと安心です。とはいえ、代替案は「その場で何とかする」という意味ではありません。劇場下見の時点で、固定位置、必要な支持具、作業人数、設置順を想定しておくことが大切です。
建て込みの進行は、次のように分けると見通しが立ちます。
| 工程 | 主な作業 | その場で確認すること |
|---|---|---|
| 搬入 | 大道具、平台、家具、材料を劇場内へ運ぶ | 搬入経路、置き場所、作業順 |
| 台割り | 床の基点をもとに平台を配置する | 寸法、段差、動線、客席との距離 |
| 建て込み | 壁パネルや建具を組み立てる | 垂直、接合、固定、開閉 |
| 仕上げ | 塗装補修、小道具配置、床面調整 | 客席からの見え方、照明との相性 |
| テクニカル確認 | 照明・音響を加えて場当たりを行う | 影、反射、音の遮り、転換の可否 |
| ゲネプロ前 | 色直し、補修、最終調整 | 本番通りの動線と安全性 |
「きれいに作る」より先に「戻せる状態」を作る
小劇場の建て込みは、作業時間が限られています。完璧な仕上がりを目指して一つの箇所に時間を使いすぎると、照明や音響の確認が後ろへずれます。
そこで、建て込みの序盤では、まず舞台全体を成立させます。床、壁、入口、主要家具。俳優が動ける状態、照明が当てられる状態、音響が確認できる状態を先に作る。その後で、継ぎ目、塗装、質感、小道具の細部へ進みます。
途中で変更が出ることを前提に、分解や移動がしやすい構造にしておくのも有効です。壁を固定しすぎて位置変更ができない、家具の脚を外せず搬出に時間がかかる、塗装を重ねすぎて補修が難しい。こうした状態は、完成度を上げたように見えて、現場の対応力を下げます。
小劇場の建て込みは、完成品を持ち込む作業ではありません。劇場の中で、舞台を成立させながら仕上げていく作業です。
5. 小屋入りからゲネプロまでの1日スケジュール
10時から22時までに集中する現場
小劇場では、劇場費用を抑えるため、本番前日の短い時間だけ劇場を使用する公演が少なくありません。利用時間の目安は10時から22時まで。この1日の中に、搬入、建て込み、照明の吊り込みとシュート、音響設置、客席づくり、場当たり、色直し、ゲネプロまでを詰め込むことがあります。
もちろん劇場や公演によって時間配分は変わります。すべてを同じ進行で行えるわけではありません。ただ、タイムラインを作るときは、作業をひとまとめにせず、同時進行できるものと、順番を守る必要があるものを分けて考えると現実的です。
たとえば、大道具の搬入と客席の準備は、劇場の構造によって並行できます。一方、照明の最終調整は、舞台美術が立ち上がっていなければ進めにくい。音響も、壁や床の状態によって聞こえ方が変わるため、セットの位置が決まってから確認する必要があります。
小屋入りのタイムラインを作る
1日仕込みのスケジュールは、次のように組み立てます。
10:00〜 搬入と作業場所の確保
最初に大道具、平台、家具、塗装道具、工具類を搬入します。すべてを舞台上へ置けばよいわけではありません。作業中に通路を塞がないよう、舞台上、袖、客席後方などに置き場を決めます。
搬入物は、使う順番に並べると後の動きが速くなります。最初に使う平台を奥へ積み、最後に使う小道具を手前へ置くと、必要な物を探す時間が減ります。段ボールや梱包材を通路へ残さないことも、作業の流れを保つポイントです。
搬入後〜午前中 建て込みの骨格を作る
台割りを行い、平台、床面、主要な壁パネルを組みます。ここでは細部の塗装より、舞台の寸法と動線を優先します。
演出家は客席から見た全体のバランスを確認し、舞台監督は作業順と安全面を見ます。舞台美術担当は図面と実寸の差を調整し、照明・音響スタッフは機材の位置やケーブルの通り道を確認します。役割を分けながら、同じ舞台を見て判断する時間です。
午後 照明・音響の仕込みと並行して仕上げ
大道具の骨格ができたら、照明の吊り込みやシュート、音響設置が進みます。舞台美術側では、塗装の補修、壁面の汚し、床の処理、家具や小道具の配置を行います。
この段階では、照明が当たると色がどう見えるかを確認します。作業場の印象だけで色を決めず、実際の明かりの下で調整するのがポイントです。壁の影が強すぎる、床が光を反射する、暗転時に家具の輪郭が消える。そうした問題は、照明が入って初めて見えることがあります。
夕方以降 場当たりと修正
場当たりは、舞台上の動きとテクニカル要素を合わせる時間です。俳優の出入り、転換、照明の変化、音響のきっかけを確認します。
舞台美術に関しては、実際に人が動いたときの揺れや、道具を動かしたときの音、扉の開閉に必要なスペースを確認します。模型や図面で問題がなくても、俳優が衣裳を着て動くと印象が変わります。小道具を持った状態、複数人が同時に舞台へ入る状態まで想定します。
夜 ゲネプロと最終調整
ゲネプロは本番と同じ流れで行う通し稽古です。舞台美術にとっては、セットが本番の速度に耐えられるかを確認する最終機会です。
転換で家具が引っかからないか。壁パネルが揺れないか。床面に段差がないか。小道具の置き場所が、暗転の中でも把握できるか。出演者とスタッフが無理なく動けるか。見た目だけでなく、時間と動作を含めて確認します。
ゲネプロ後は、照明照射後の色直しや、目立つ継ぎ目の補修、家具の位置調整などを行います。ここで大きな構造変更をするのは難しいため、模型、図面、稽古場での仮舞台による確認が効いてきます。
仕込みを成功させるのは、事前の分解
1日仕込みを安定させるには、劇場へ入る前に作業を分解しておく必要があります。
- どの部材を誰が運ぶか
- どの順番で舞台へ入れるか
- 何人で持ち上げるか
- どの部分を先に固定するか
- 塗装や補修をどこまで劇場で行うか
- 照明・音響スタッフが作業できる状態をいつ作るか
- 変更が出た場合、誰が判断するか
この情報を、担当者の頭の中だけに置かないこと。簡単な工程表と配置図にまとめ、制作、舞台監督、演出、各テクニカル担当へ渡します。
小劇場の現場では、予定通りに進まないことがあります。搬入が遅れる、部材の補修が必要になる、劇場側の使用条件が想定と違う。だからこそ、作業を細かく区切り、遅れが出たときにどこを後回しにするかを決めておくと、最後のゲネプロを守れます。
6. 稽古場でできる準備と仮舞台
本物のセットがなくても動線は試せる
舞台美術が完成する前の稽古場では、スチレンボードの模型や、簡易的な仮舞台を使って動きを確認します。実物と同じ素材や質感を再現する必要はありません。壁の位置、入口の幅、家具の大きさ、段差の高さが分かれば、演出と俳優の検証は進められます。
仮舞台で確認するのは、俳優が歩けるかどうかだけではありません。人物同士の距離、視線の交差、客席から見える立ち位置、道具を持ったままの方向転換など、空間が演技へ与える影響を見ます。
たとえば、模型では十分に見えた入口が、実寸の稽古場では狭く感じられることがあります。机を置くと、二人が並んで歩けない。椅子を引くと、後ろの壁にぶつかる。床の段差があると、暗転中の移動が難しい。こうした発見を劇場入り前に拾えれば、舞台美術の図面へ戻って調整できます。
俳優の動きからセットを修正する
舞台美術は、客席から見た形だけでなく、俳優がどう使うかによって完成します。演出家の意図と俳優の身体がぶつかったとき、セット側を変えるほうが作品にとってよい場合もあります。
ただし、変更は感覚だけで決めません。次の三点を確認します。
1. 演技の目的が変わらないか
立ち位置を数十センチ動かすことで、人物関係や視線の意味が崩れないかを見ます。
2. 転換とスタッフの作業が成立するか
舞台上の見え方が改善しても、転換者が入れなくなれば別の問題が起きます。
3. 劇場へ搬入できる構造を保てるか
大きくしたり一体化したりする変更は、搬入経路と仕込み時間へ影響します。
この三点を同時に見ることで、舞台美術が演技、制作、技術のどこか一つだけに寄りすぎるのを防げます。
7. 舞台美術を支えるスタッフの連携
美術担当だけでは舞台は立ち上がらない
舞台上のセットは、舞台美術担当だけで完成させるものではありません。演出家、舞台監督、制作、照明、音響、衣裳、出演者。それぞれの判断が重なって、本番の空間になります。
演出家は、物語と人物の関係から空間の意味を考えます。舞台美術担当は、それを寸法と素材へ変換します。舞台監督は、作業順、進行、現場の調整を担います。照明は、セットへ光を当てたときの見え方を作り、音響は、壁や床を含めた音の環境を整えます。
連携がうまくいく現場では、打ち合わせのたびに「誰が決めるか」が明確です。色味は美術だけで決めるのか、照明の見え方を含めて調整するのか。壁の位置変更は演出判断か、舞台監督が現場で調整できる範囲か。小道具の置き場所は誰が管理するのか。担当の境目を曖昧にしないことが、直前の混乱を防ぎます。
専門用語より、見える情報を共有する
舞台の現場では、専門用語が短いやり取りに便利です。一方で、参加者全員が同じ経験を持っているとは限りません。とくに劇団員が兼任で制作や大道具を担当する場合、言葉だけの指示は誤解につながります。
「上手奥の壁」だけでなく、図面に位置を書き込む。「平台を一尺下げる」だけでなく、基点からの寸法を示す。口頭の変更は、その場でメモや写真に残す。短い共有であっても、目で見て確認できる形に変えると、作業のスピードが上がります。
現場では、情報を増やしすぎる必要はありません。必要なのは、次に誰が何をするかが分かることです。
- 変更された寸法
- 変更の理由
- 作業の担当者
- 完了を確認する人
- 次の工程へ渡す時刻
この五つが共有されていれば、長い説明を繰り返さずに進められます。
8. 初日を迎えるための最終確認
見た目、動線、耐久性を別々に見る
ゲネプロ後の確認では、舞台美術を一つの完成度だけで判断しないことが大切です。見た目が整っていても、動線に無理があれば本番で崩れます。動きが成立していても、観客から見える継ぎ目が大きければ作品の印象を損ないます。
最終確認は、次の三つに分けると見落としが減ります。
見た目
客席の中央、左右の端、前方と後方から舞台を見ます。壁の継ぎ目、塗装のムラ、不要な反射、裏側の露出を確認します。照明が入った状態で、舞台美術の色や質感が演出意図に合っているかを見ます。
動線
出演者が出入りする。座る。立ち上がる。道具を持つ。転換する。これらを本番と同じ条件で確認します。衣裳や靴によって動きにくくなる場合もあるため、可能な範囲で本番に近い状態にします。
耐久性
扉の開閉、椅子の移動、机への接触、壁際での演技など、実際に力がかかる動作を繰り返します。公演期間中に同じ動作が何度も続くことを想定し、初回だけ成立する状態ではなく、繰り返しても崩れにくい状態を目指します。
直前の変更は、優先順位をつける
初日前は、細部が気になり始める時間でもあります。床の色をもう少し暗くしたい。机の向きを変えたい。壁の位置を少し動かしたい。変更案は次々に出てきます。
すべてを直そうとすると、ゲネプロや開場準備へ影響します。そこで、変更を三つに分けます。
- 本番の安全や進行に関わるもの
- 演出の意味や視界に関わるもの
- 見た目をさらに整えるもの
上から順に対応します。安全や進行に関わる問題は、最優先で直す。演出と視界に関わる問題は、効果と作業時間を比較する。見た目の微調整は、無理なくできる範囲で行う。
小劇場では、開演直前まで舞台に手を入れることがあります。ただし、変更するほど別の箇所へ影響する可能性もあります。壁を動かせば照明の当たり方が変わり、机を変えれば俳優の動線が変わる。変更のたびに、演出、舞台監督、照明、音響へ共有する。その一手間が、初日の安定を支えます。
舞台美術製作の工程を、最初から最後までつなげる
小劇場の舞台美術製作は、台本読解、白模型、図面、劇場下見、材料手配、製作、搬入、台割り、建て込み、照明・音響との調整、場当たり、ゲネプロという流れで進みます。
どこか一つだけを頑張っても、次の工程へ情報が渡らなければ舞台は止まります。美しい模型があっても搬入口を通らなければ意味がない。搬入できても、1日仕込みで建て込めなければ本番に間に合わない。セットが立っても、照明で見えなければ観客へ届かない。俳優が動けても、転換が成立しなければ公演全体が崩れます。
だからこそ、最初の段階から「どう作るか」だけでなく、「どう運ぶか」「どう組むか」「どう直すか」まで考えます。50〜80席規模の小劇場なら、材料費3万円〜10万円程度という限られた条件でも、見せ場を絞り、既存道具を活用し、模型で早めに修正すれば、空間の力は十分に引き出せます。
舞台美術の魅力は、完成したセットの美しさだけではありません。台本の一行が模型になり、図面になり、劇場の床に立ち上がり、俳優の身体と結びついていく。その変化をすべて見届けられるのが、小劇場の現場です。
次に観劇するときは、客席から見える壁や机だけでなく、その裏側にある分解、搬入、固定、塗装、照明との調整まで想像してみてください。開演のベルが鳴る瞬間、舞台上にあるのはセットではありません。多くのスタッフが限られた時間で積み重ねた、ひとつの公演のタイムライン。その最終形です。
